Zwiększenie mocy przyłączeniowej Tauron - jak to zrobić krok po kroku?

Konrad Witkowski22 października 20236 min
 Zwiększenie mocy przyłączeniowej Tauron - jak to zrobić krok po kroku?

Posiadanie odpowiedniej mocy przyłączeniowej jest kluczowe dla prawidłowego funkcjonowania instalacji elektrycznej w domu lub firmie. Nierzadko zdarza się jednak, że wraz ze zmianą zapotrzebowania na energię elektryczną konieczne staje się zwiększenie mocy przyłączeniowej u dostawcy energii, w tym wypadku TAURON. Jak przeprowadzić ten proces krok po kroku?

Jak zwiększyć moc przyłączeniową Tauron? Krok po kroku

Proces podwyższenia mocy przyłączeniowej u dostawcy TAURON można podzielić na kilka podstawowych etapów:

  1. Sprawdzenie obecnej mocy przyłączeniowej w umowie i określenie dodatkowego zapotrzebowania na moc.
  2. Złożenie wniosku o zwiększenie mocy wraz z niezbędnymi załącznikami.
  3. Analiza wniosku przez TAURON i określenie warunków przyłączenia.
  4. Zaakceptowanie warunków przyłączenia i podpisanie umowy.
  5. Wykonanie niezbędnych prac (wymiana licznika, modernizacja przyłącza).
  6. Podpisanie aneksu do umowy i rozliczenie należności.

Cały proces wymaga ścisłej współpracy z TAURONEM na każdym etapie. Kluczowe jest dokładne określenie dodatkowego zapotrzebowania na moc i wybranie odpowiedniej taryfy.

Czy podwyższenie mocy przyłączeniowej wymaga zgody Tauron?

Zwiększenie mocy przyłączeniowej zawsze wymaga zgody oraz aktywnego udziału TAURONA. Samodzielna ingerencja w instalację i zwiększanie poboru mocy bez wiedzy dostawcy jest niedozwolone i niebezpieczne.

Aby legalnie i bezpiecznie podwyższyć moc, należy złożyć stosowny wniosek do TAURONA i uzyskać pisemną zgodę w postaci warunków przyłączenia. Dopiero na ich podstawie można rozpocząć dalsze prace.

Ile kosztuje podniesienie mocy przyłączeniowej u dostawcy Tauron?

Koszt zwiększenia mocy przyłączeniowej u TAURONA zależy od kilku czynników:

  • Wielkości dodatkowego zapotrzebowania na moc.
  • Konieczności przebudowy lub modernizacji przyłącza.
  • Odległości od stacji transformatorowej.
  • Parametrów technicznych przyłącza.

Operator każdorazowo ocenia indywidualną sytuację i przedstawia klientowi szczegółową wycenę prac. Przy niewielkim zwiększeniu mocy opłata może wynieść kilkaset złotych. Przy dużym zapotrzebowaniu koszty mogą sięgnąć nawet kilku-kilkunastu tysięcy złotych.

Jak sprawdzić obecną moc przyłączeniową w umowie z Tauronem?

 Zwiększenie mocy przyłączeniowej Tauron - jak to zrobić krok po kroku?

Aby sprawdzić moc przyłączeniową określoną w umowie z TAURONEM, należy:

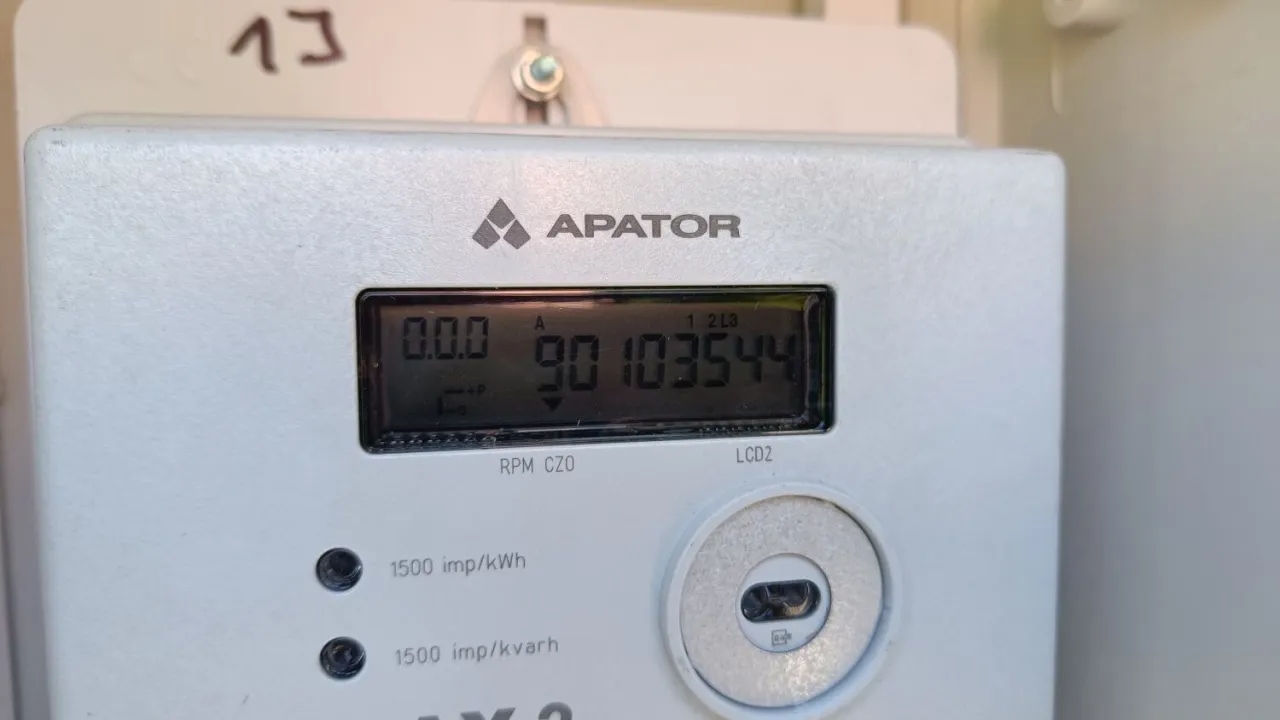

  1. Odnaleźć umowę kompleksową lub umowę dystrybucji energii elektrycznej.
  2. Wyszukać w dokumencie parametry techniczne przyłącza lub moc umowną.
  3. Sprawdzić wartości mocy podane w kilowatach (kW) dla poszczególnych faz.
  4. Zsumować moce fazowe, aby otrzymać całkowitą moc przyłączeniową.

Moc przyłączeniowa określona jest najczęściej na pierwszych stronach umowy lub w załącznikach.

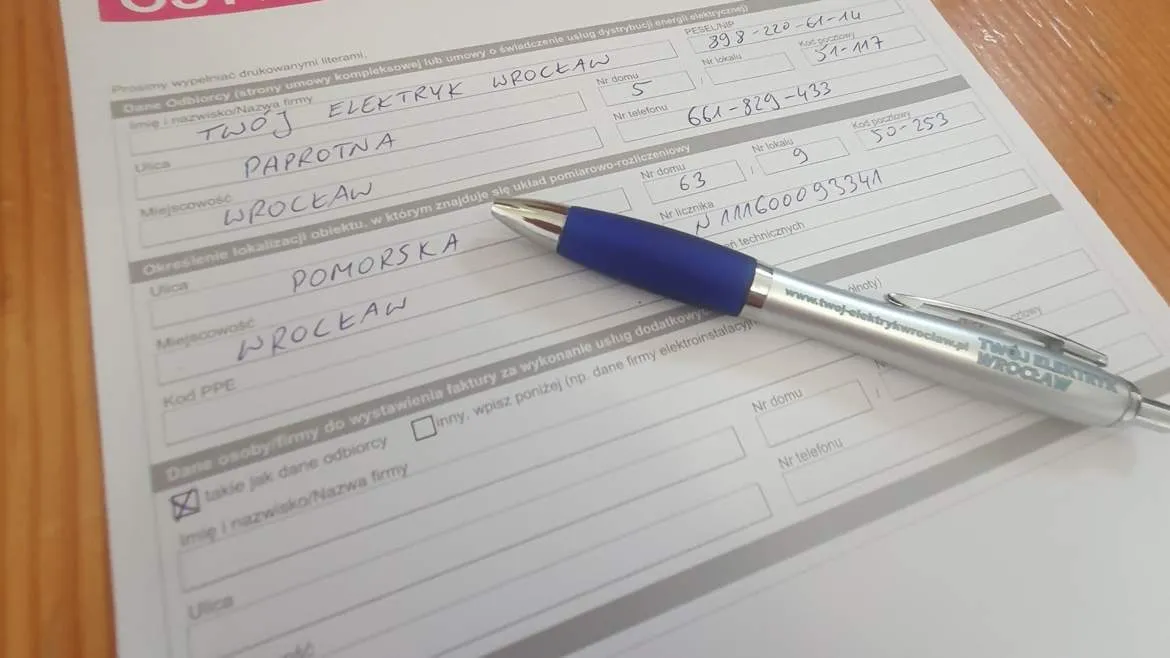

Gdzie i jak złożyć wniosek o zwiększenie mocy przyłączeniowej Tauron?

Wniosek o zwiększenie mocy przyłączeniowej u TAURONA można złożyć:

  • Osobiście w punkcie obsługi klienta TAURONA.
  • Korespondencyjnie na adres właściwego Rejonu Dystrybucji TAURONA.
  • Online poprzez eBOK TAURONA lub formularz na stronie tauron.pl.

Do wniosku należy załączyć m.in. dokument potwierdzający tytuł prawny do nieruchomości oraz mapę sytuacyjną. TAURON udostępnia gotowe formularze wniosków o zwiększenie mocy.

Czy można samodzielnie zwiększyć moc przyłączeniową bez pozwolenia Tauron?

Samowolne zwiększenie mocy przyłączeniowej bez wiedzy i zgody TAURONA jest niedopuszczalne i grozi odcięciem dostaw prądu. Przyłącze energetyczne stanowi własność operatora, więc wszelkie prace wymagają jego autoryzacji.

Dla bezpieczeństwa i zgodności z prawem, rozbudowa instalacji elektrycznej musi być wykonana przez uprawnionego elektryka na zlecenie TAURONA. Samowolne ingerencje skutkują ryzykiem uszkodzenia infrastruktury energetycznej.

Ile trwa realizacja wniosku o podniesienie mocy przyłączeniowej?

Standardowy czas realizacji wniosku o podwyższenie mocy przyłączeniowej w TAURONIE to około:

  • 14 dni - wydanie warunków przyłączenia.
  • do 30 dni - przygotowanie umowy po zaakceptowaniu warunków przyłączenia.
  • do 90 dni - realizacja prac w terenie w przypadku konieczności budowy/przebudowy przyłącza.

Cały proces od złożenia wniosku do podpisania aneksu trwa zazwyczaj od 2 do 3 miesięcy w przypadku standardowych prac. Skomplikowane prace sieciowe mogą wydłużyć ten czas do 6 miesięcy.

Na co zwrócić uwagę decydując się na zwiększenie mocy przyłączeniowej?

Decydując się na podwyższenie mocy przyłączeniowej w TAURONIE, należy pamiętać o kilku kwestiach:

  • Określenie rzeczywistych potrzeb – o ile kW należy zwiększyć moce?
  • Upewnienie się, czy stan techniczny instalacji pozwala na większe obciążenie.
  • Sprawdzenie, czy wymagana jest rozbudowa przyłącza energetycznego.
  • Kosztorys - ile wyniosą wszystkie opłaty operatora i dodatkowe prace?
  • Czy zwiększenie mocy wiąże się ze zmianą taryfy i wyższymi rachunkami?

Prawidłowe zaplanowanie i zrealizowanie wszystkich kroków pozwoli uniknąć problemów i bezpiecznie korzystać z większej mocy przyłączeniowej TAURONA.

Podsumowanie

Podwyższenie mocy przyłączeniowej u TAURONA to złożony proces, wymagający odpowiedniego planowania i ścisłej współpracy z operatorem. Należy dokładnie określić dodatkowe zapotrzebowanie na moc, sprawdzić stan techniczny instalacji oraz liczyć się z koniecznością modernizacji przyłącza i wiążącymi się z tym kosztami. Każda samowolna ingerencja w instalację bez zgody TAURONA jest nielegalna i niebezpieczna. Kluczowe jest złożenie stosownego wniosku i uzyskanie pisemnej zgody operatora na rozpoczęcie prac. Ich realizacja zajmuje zwykle od 2 do 6 miesięcy. Przestrzegając właściwej procedury, można bezpiecznie i legalnie zwiększyć moc przyłączeniową, dostosowując dostawy energii elektrycznej do rosnących potrzeb domu lub firmy.

Najczęstsze pytania

Do wniosku należy załączyć m.in. dokument potwierdzający tytuł prawny do nieruchomości, mapę zasilania i mapę sytuacyjną. TAURON udostępnia szczegółowe wytyczne.

Za wszelkie opłaty związane ze zwiększeniem mocy, w tym budowę lub modernizację przyłącza, odpowiada wnioskodawca na podstawie przedstawionego kosztorysu.

Tak, wyższa moc wiąże się zazwyczaj z koniecznością zmiany taryfy na droższą. Oznacza to wyższe miesięczne rachunki za energię elektryczną.

Tak, można złożyć wniosek o etapowe podwyższanie mocy przyłączeniowej w określonych odstępach czasu, zamiast jednorazowego maksymalnego zwiększenia.

Montażem nowego licznika i pracami przy przyłączu zajmują się wyłącznie służby techniczne TAURONA. Nie wolno samodzielnie ingerować w instalację.

Oceń artykuł

rating-fill
rating-fill
rating-fill
rating-fill
rating-fill
Ocena: 5.00 Liczba głosów: 1

5 Podobnych Artykułów:

  1. Jak Wprowadzić Metodę Sprzedaży SPIN w Twojej Firmie
  2. Wartościowe książki dla młodzieży: Top 10 lektur które zmienią
  3. Beksiński obrazy: Ile kosztuje sztuka mistrza horroru?
  4. Nowa „Akademia pana Kleksa”: Czy warto obejrzeć?
  5. Panele fotowoltaiczne 400W - wymiary i parametry - kup tanio online!
Autor Konrad Witkowski
Konrad Witkowski

Kocham oglądać dobre kino. Podróżuję po Europie z aparatem w plecaku. rozwijam się duchowo i fizycznie. Dbam o zdrowie ciała i umysłu. Na blogu dzielę się wiedzą jak żyć pełnią życia. Polecam ćwiczenia i diety bogate w witaminy. Razem możemy zmienić świat na lepsze.

Udostępnij artykuł

Napisz komentarz

Polecane artykuły
